Для всех, кто готовится к экзамену PMP, одна из самых сложных вещей для запоминания - это 47 процессов, распределенных по 5 группам процессов в 10 областях знаний. В этой статье я покажу вам пошаговый процесс построения 47 процессов в сетке 6 * 10 за 3 минуты.
Шаги

Шаг 1. Нарисуйте сетку из 11 строк и 6 столбцов
Обеспечьте заголовки для групп процессов: Инициирование, Планирование, Выполнение, Мониторинг и контроль, Закрытие. Группы процессов можно легко запомнить с помощью IPEM & CC. Назовите области знаний: интеграция, объем, время, стоимость, качество, кадры, коммуникации, риск, закупки и заинтересованные стороны. Десять областей знаний можно легко запомнить с помощью заявления: «Я оценил время, затраты и качество с помощью кадровых коммуникаций как риск закупок для заинтересованных сторон». Не беспокойтесь о значении этого утверждения. Просто запомните, и вы получите все десять областей знаний. Первая буква I означает интеграцию.

Шаг 2. Напишите количество процессов для каждой области знаний

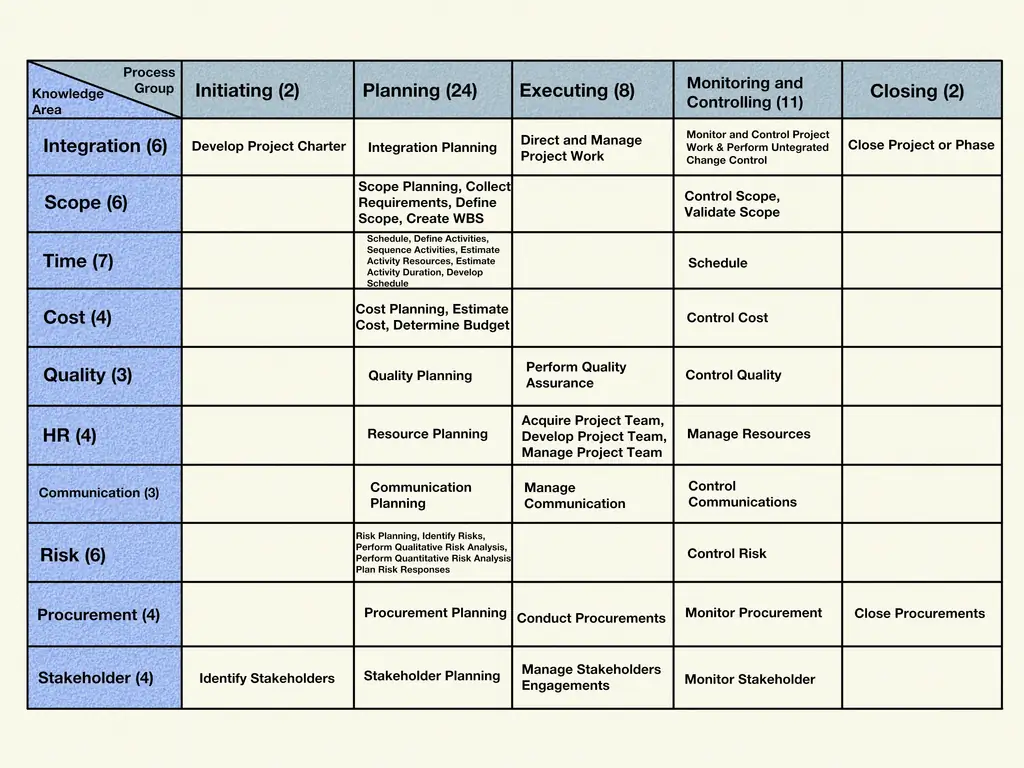

Вы можете использовать этот счетчик для перекрестной проверки правильного количества процессов. Чтобы запомнить числа, это 667 434 3644 (по вертикали). Качество и коммуникация - это наименьшее количество процессов, то есть по 3 процесса. Затраты, кадры, закупки и заинтересованное лицо - каждый с 4. Интеграция, объем и риск - каждое с 6 процессами. Время - это время с максимальным количеством процессов для области знаний, т. Е. 7 процессами. Эти числа для групп процессов (идут по горизонтали): 2, 24, 8, 11 и 2. Готовая сетка будет выглядеть следующим образом:
Шаг 3. Теперь мы готовы изобразить процессы

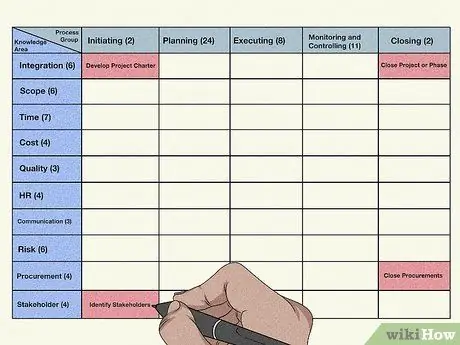

Сначала отметьте четыре границы для групп процессов. Также учитывая строку заголовка и первый столбец, т.е. (Ряд 2, Столбец 2), (Ряд 2, Столбец 6), (Ряд 11, Столбец 2) и (Ряд 11, Столбец 6). Небольшая загвоздка в том, что нижняя правая граница должна быть отмечена (строка 10, столбец 6). Запомни это. В этой граничной точке есть процесс. «Разработка устава проекта» находится в (строка 2, столбец 2), т. Е. Группа процессов инициации и область знаний интеграции, «закрытие проекта или фазы» находится в (строка 2, столбец 6), т.е. группа процессов закрытия в области знаний интеграции, «определение заинтересованных сторон» "находится в (строка 11, столбец 2), т. е. Группа процессов инициации в области знаний об управлении заинтересованными сторонами," Завершение закупок "в (строка 10, столбец 6) т. е. Группа процессов закрытия в области знаний по управлению заинтересованными сторонами. Это очистит 4 из 47 процессов. Прелесть этого шага в том, что на этом шаге вы завершаете процессы группы процессов инициации и закрытия.

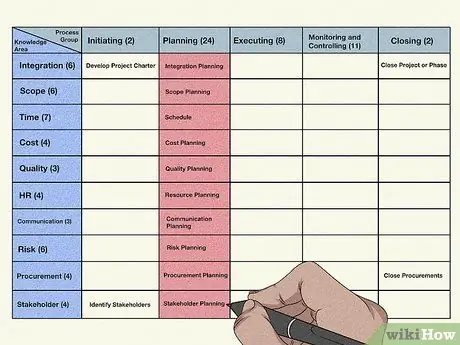

Шаг 4. Давайте посмотрим на группу процессов планирования
Для каждой области знаний существует соответствующий процесс планирования. Эти процессы являются вспомогательными планами для плана проекта. В области знаний по интеграции вы создаете план проекта. Остальные области знаний имеют соответствующие планы управления. Следует помнить, что «Время» представлено как «Расписание». Теперь вы построите 10 процессов, по одному в каждой области знаний. Вы выполнили 14 из 47 процессов.

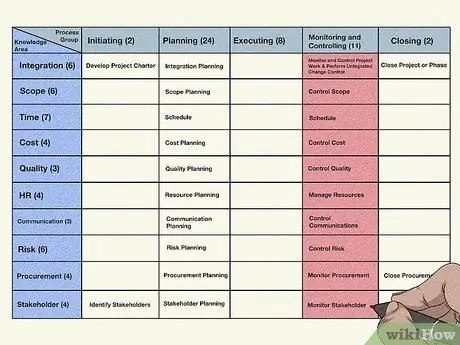

Шаг 5. Так же, как мы сделали для группы процессов планирования, давайте сделаем для группы процессов мониторинга и контроля
Для каждой области знаний, кроме человеческих ресурсов (вы управляете человеческими ресурсами, но не контролируете их), у вас есть процессы контроля. В области знаний интеграции есть два таких процесса контроля: «Мониторинг и контроль работы проекта» и «Выполнение интегрированного контроля изменений». «Время» снова представлено как «Расписание». Это даст вам 24 процесса из 47. Число групп процессов равно 11, тогда как сейчас у нас 10. Оставшаяся группа появится, когда мы завершим область знаний.

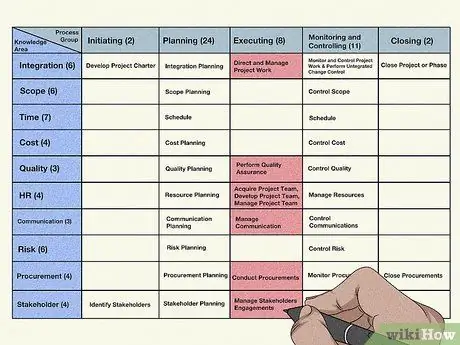

Шаг 6. Давайте посмотрим на группу процессов выполнения
Помните, что счетчик равен 8. В Scope, Time, Cost and Risk нет никаких процессов группы процессов выполнения. Интеграция включает: «Руководство и управление работой проекта», «Качество» - «Обеспечение качества», у отдела кадров есть три процесса группы процессов исполнения: «Получение команды проекта», «Разработка команды проекта» и «Управление командой проекта». Коммуникации есть «Управление коммуникациями». Закупка имеет «Проведение закупок». Наконец, в разделе «Знание заинтересованных сторон» есть «Управление взаимодействием с заинтересованными сторонами». Это завершит группу процессов выполнения. Общее количество отображаемых нами процессов составляет 32 из 47.
Шаг 7. Мы завершили области интеграции, качества, человеческих ресурсов, коммуникаций, закупок и знаний заинтересованных сторон

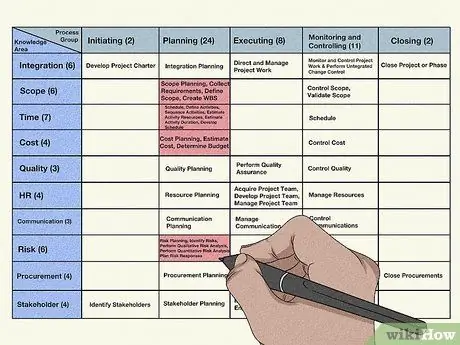

Молодец. Что осталось, так это критические области проекта: объем, время и стоимость (основа базовых показателей эффективности проекта) и риски. Хорошо, что мы строим эти процессы в последнюю очередь. У нас осталось 14 процессов планирования и 1 процесс группы процессов мониторинга и контроля. Давайте сделаем эту область знаний по областям знаний. В области действия есть «Собрать требования», «Определить объем», «Создать WBS» в группе процессов планирования, «Проверить объем» в группе процессов мониторинга и управления, во времени есть «Определить действия», «Последовательность действий», «Оценить ресурсы действий», «Оценить продолжительность действий» и «Разработать график» - все это процессы планирования. У стоимости есть «Оценка затрат» и «Определение бюджета» - все это процессы планирования. Риск включает «Идентифицировать риски», «Провести качественный анализ рисков», «Провести количественный анализ рисков» и «Планировать реагирование на риски» - опять же, все это процессы планирования. Поместите их в сетку, и ваша сетка готова.

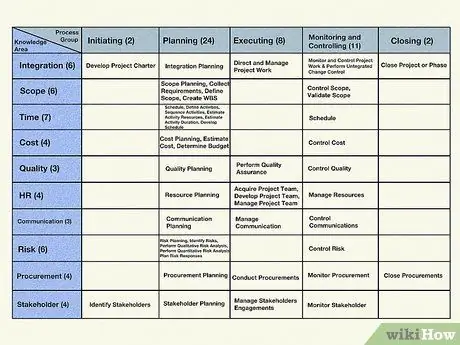

Шаг 8. Готово
подсказки
- Когда вы явитесь на экзамен PMP, перед экзаменом, в течение 15 минут, отведенных для учебника и опроса, запишите эти 47 процессов в макулатуру. Это, безусловно, поможет вам сэкономить время и правильно ответить еще на несколько вопросов, взглянув на Process Grid.
- Таким образом, вам не нужно запоминать процессы в области знаний.
